返回

地暖模块施工工艺(湿式)

施工前准备:
施工前,将墙面或地面凸出部分用铁铲铲除,清扫地面保证基础的干净和平整度,卫生间应提前做好防水涂层。

地暖模块施工:

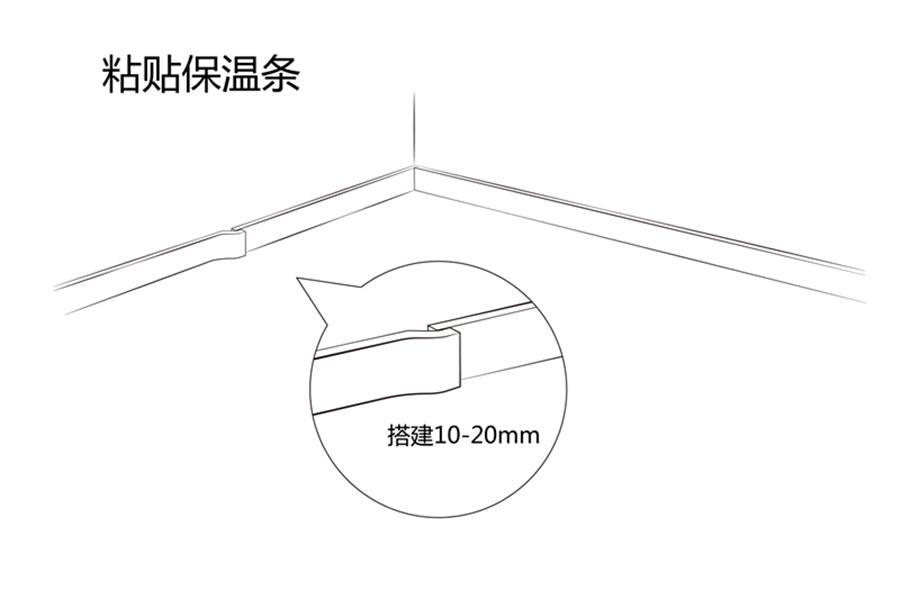

1.在采暖区域内墙延地面粘贴边界保温条,厚度不低于10mm,搭接时长度不少于10mm;

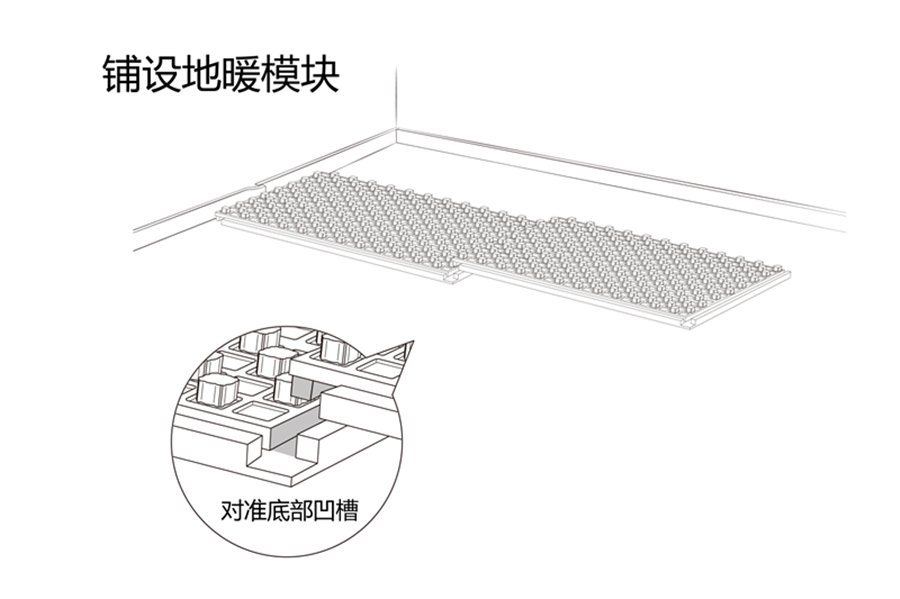

2.从左向右依次铺设地暖模块,注意边缘沟槽的咬合,保证地暖保温层的整体性;
3.遇到墙内侧无法整块铺设时,需精确测量需要切割的地暖模块长度;

4.使用工具刀进行切割,尽量保持笔直切割,直至铺设完成。

分集水器施工:
1.根据施工设计,确定分集水器的安装位置,分集水器适宜固定在厨房或卫生间;

2.分水器水平安装,中心距宜为200mm,距离地面不应小于300mm;
4.填充层施工之前分水器应采用保护装置覆盖,防止混凝土涧上去造成腐蚀。

管道施工:
1.地暖管铺设应按设计图纸规定的间距和走向铺设,保持平直;
2.管道弯曲半径应不小于管道外径的8倍,铝塑复合管的弯曲半径应不小于管道外径的6倍,最大弯曲半径不得大于管道外径的11倍;

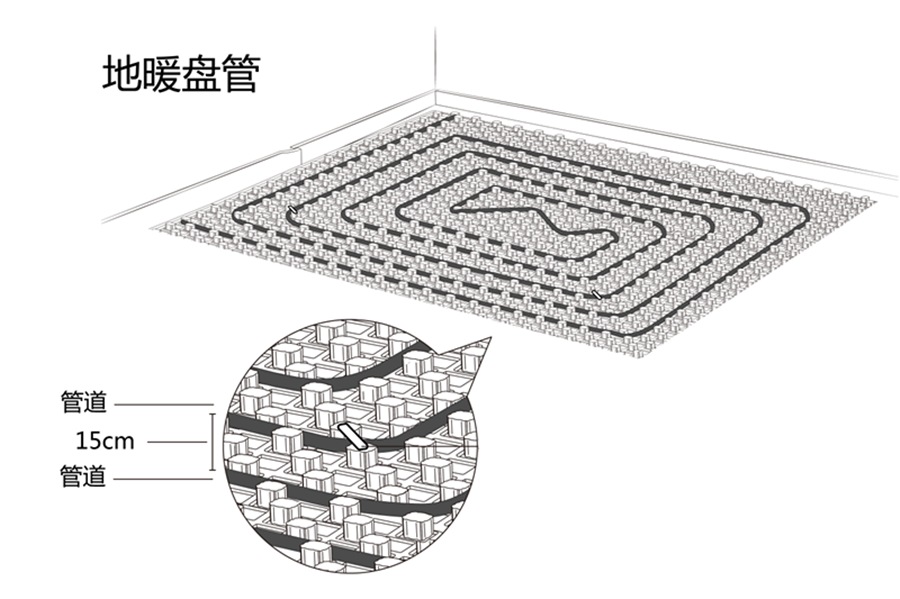

3.地面管道铺设与墙面的间距宜为10-15mm,每个环路实铺长度与设计误差应不大于8%;
4.16x2.0mm管道一个回路最大铺设长度应小于90m,20x2.0mm管道一个回路最大铺设长度应小于120m;

5.分集水器处漏出管道部分要加套保温套管,通过保温管颜色做供回水区分;
6.管道通向分集水器的转弯处要使用弯管器,起到固定和保护地面盘管的作用;
7.管道安装好需要进行压力测试,水压试验压力应为工作压力的1.5倍,且不应小于0.6mpa。稳压1小时,其压力下降不大于0.05mpa,且不渗漏。
8.管道施工完成后应在每个支路上做好对应房间的标记,方便后期检修;

伸缩缝施工:

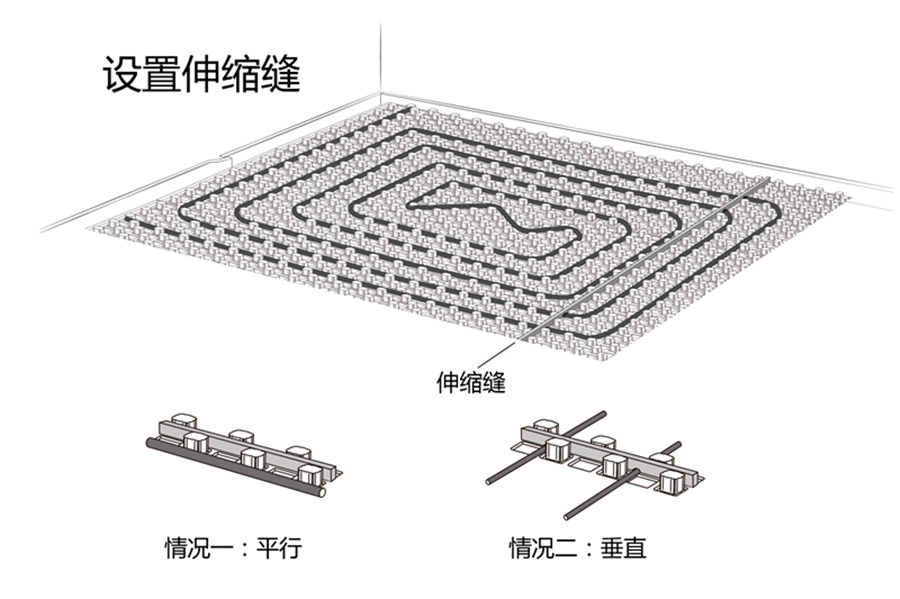

1.当地面施工面积大于30平方米或边长超过6米时应按不大于6米间距设置伸缩缝。

2.伸缩缝可防止回填层因热胀冷缩而造成破坏,伸缩缝厚度不低于8mm;

回填层施工:
1、填充层材料宜为豆石混凝土或砂浆,水泥为硅酸盐水泥,砂子为河砂,河卵石的粒径须在0.5~1cm之间。
2、混凝土应依据伸缩缝的设置进行分区域浇筑,回填4小时后定期进行浇水养护。

3、混凝土填充层施工中,加热管内的水压不应低于0.6Mpa,填充层系统养护过程中,系统水压不应低于0.4MPa,超过48h才能卸压。
4、混泥土施工中施工人员应穿软底鞋,使用平头铁楸回填,采用由内向外倒退施工,并使用抹子拍实、戳平、再压光,保证回填层的平整。
